重點項目工程進度播報(二)
發布時間:2018-09-20瀏覽次數: 信息來源:河南五建第二建筑安裝有限公司
信陽市公交中心樞紐站調度指揮中心工程
信陽市公交中心樞紐站工程,總用地面積71畝,項目總投資:6121.73萬元。主要建設內容為:調度指揮中心、公交停車場、充電樁、維修車間、材料倉庫、加油加氣站、員工休息室、配電室、門衛房等附屬工程。該項目建成后將作為信陽市公交系統調度指揮中心、信息技術測算中心、交通應急處理中心、公交車夜間停靠充電場地,為全市公交系統提供保障服務。信陽市公交中心樞紐站工程當前工程進度:

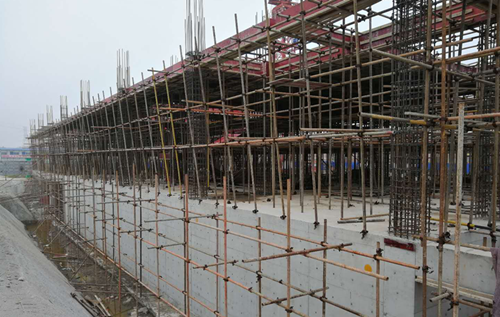

(1)調度指揮中心一層鋼筋綁扎施工。已累計完成該項工作40%的工程量。

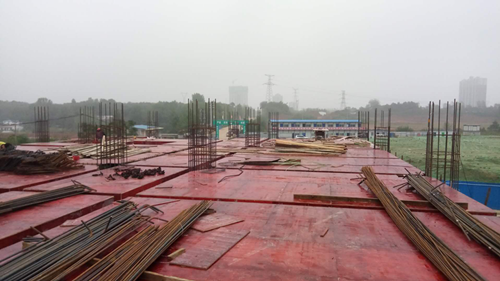

(2)調度指揮中心一層模板施工。已累計完成該項工作40%的工程量。
(3)建設單位、監理單位、施工單位共同對前期轉運至場區南側的土方進行現場測量確認。
(4)因紅線外臨時征地問題暫未協調好,場區土方平整施工暫時處于停工狀態。
信陽市城東停保場工程
該項目當前工程進度為:

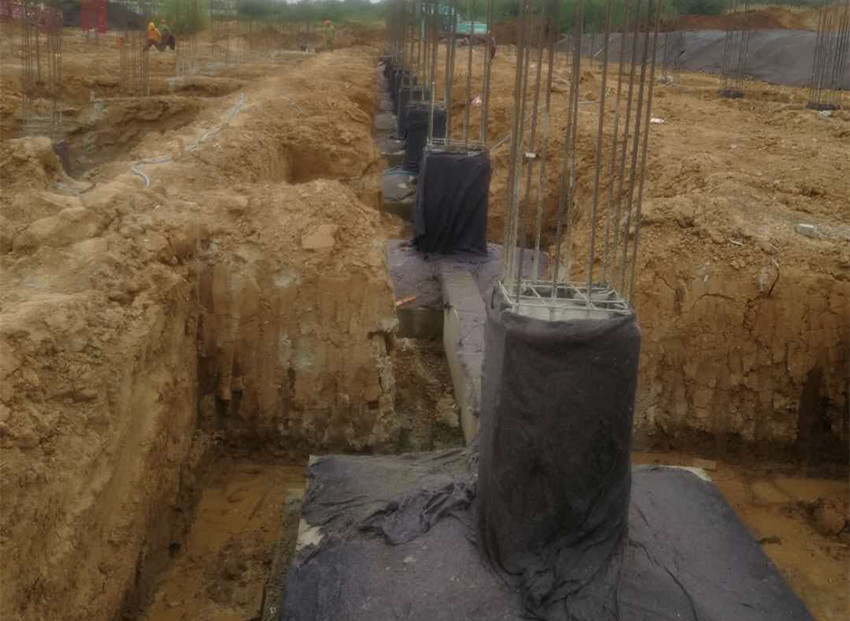

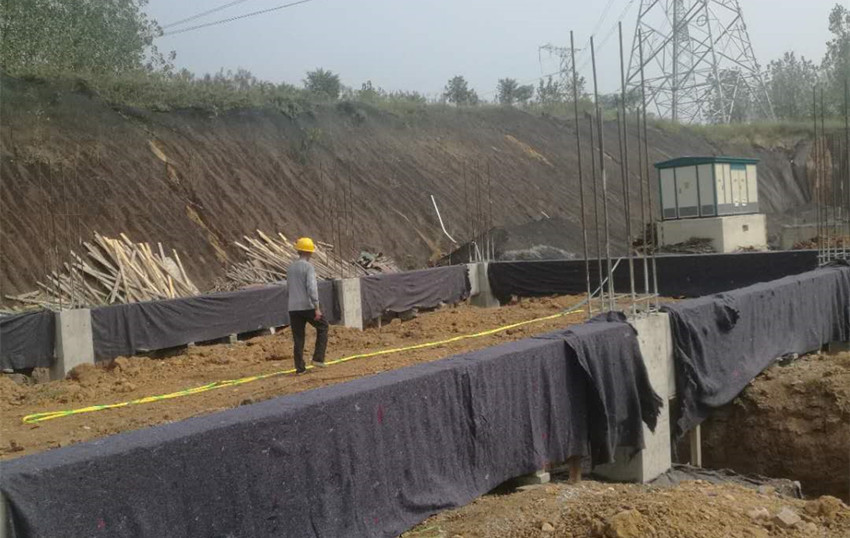

(1)綜合樓:5-18軸基礎柱回填土、拉梁基礎開挖完成1/3,1-4軸基開挖完成;

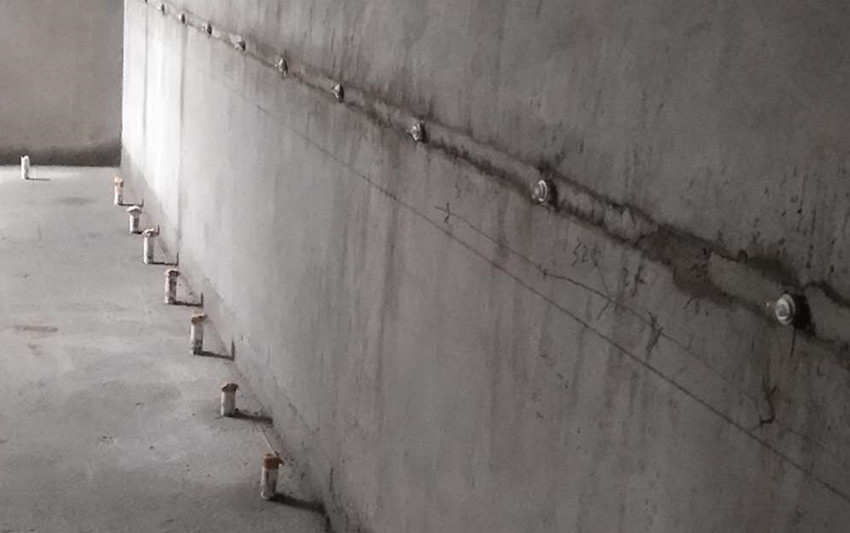

(2)檢測線 配電房:基礎柱、拉梁完成砼澆筑;
(3)停車線L3(南區自西向東第三條)定位放線、管溝開始開挖,室外給水管“鋼絲網骨架復合管”及排水波紋管進場。
信陽市高鐵站站前交通樞紐配套設施工程
該項目當前工程進度為:
負一層(商業)
(1)干掛石材,南北下沉廣場完成石材干掛總量的80%,預計下周可以全部完成。
(2)吊頂班組,南北下沉廣場的腳手架已經搭建完成。
(3)防火卷簾,防火卷簾的封堵已經完成80%,預計下周可以全部完成。

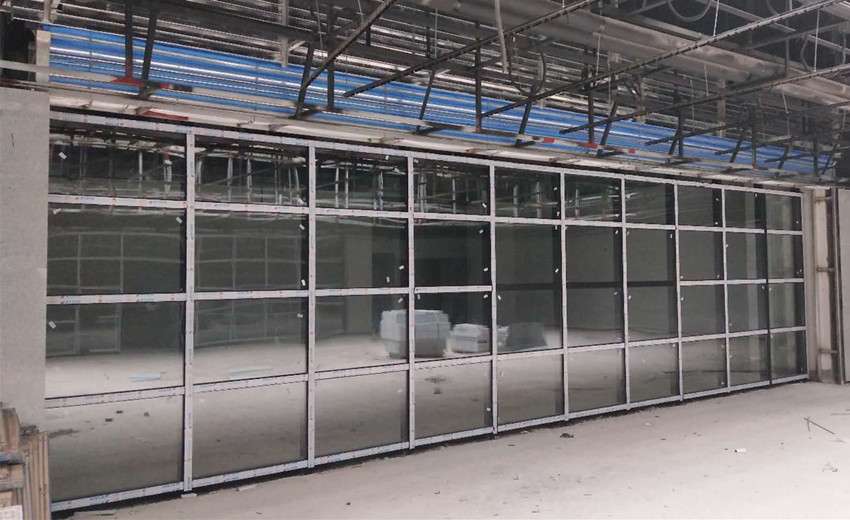

(4)玻璃幕墻,玻璃幕墻全部完成。
(5)水電班組,本周完成了8個公共衛生間的管道安裝,并經行了管道的試壓。
(6)公共衛生間聚氨酯防水完成700㎡,占總工程量70%。
負二層(停車場)
(1)砌體班組,本周砌體已經全部完成。
(2)粉刷班組,本周已經完成全部工程量的95%,預計兩天內可全部完成粉刷施工。
(3)乳膠漆班組,本周四人員開始陸續進場,本周五材料陸續進場,周六開始施工,第一遍膩子已經完成約2500㎡。
(4)地坪班組,本周完成負二層西側除泵房、設備房外的各房間施工約5000㎡,預計三天內可完成全部房間地坪。
(5)水電預留預埋與吊頂、地坪班組進度同步。
(6)落客區干掛石材完成90%。
(7)智能化分包單位進場施工。
(8)防火卷簾開始制作。
(9)防火窗開始制作。
(10)礦物電纜及金水電纜開始生產。
上一篇:重點項目工程進度播報
